过渡段是保证刚性路基过渡到柔性路基的重要纽带。本文针对路堤与桥台、路堑与桥台、路基与路堑、路基与涵洞、路堑与隧道、桥隧之间短路基等过渡段制定了施工方法、工艺和要点,提出了过渡段施工的技术措施和施工控制及质量检测标准,要求过渡段与路堤同步分层填筑,用振动碾压机具进行碾压,边角部位用小型压实机具压实,以保证整体的施工质量。压实质量采用地基系数K30、动态变形模量Evd和孔隙率n三项指标控制。
1、过渡段填料要求
(1)过渡段级配碎石的碎石粒径、级配和材料性能应符合铁道部现行《客运专线基层表层级配碎石暂行技术条件的规定》,级配碎石和级配砂砾石必须严格控制在0.5mm以下细集料的含量及其液限和塑性指标。选用品质优良的原材料是确保级配砾石质量的基础,要确保筛选并按比例混合组成的级配碎石料的粒径、级配和品质指标符合规定的要求。
(2)过渡段采用级配碎石掺5%水泥梯形过渡,具体过渡形式按设计施工图执行。加入水泥的级配碎石混合料宜在2h内使用。
(3)施工前应对所选择的填料进行核对确认并经试验鉴定,确保路堤各部位填料的质量检测、压实标准等指标达到设计要求。
2、 施工工艺和技术要求
2.1 机械设备配置
主要机械设备配置为挖掘机、装载机、推土机、平地机、压路机、自卸汽车等设备。其中碾压设备采用大型振动压路机、小型振动压实机。
2.2 一般规定
(1)在路堤与桥台、路堑与桥台、路堤与横向结构物、路堤与路堑的连接过渡段,按设计要求施工。桥台和横向结构物基坑的回填工作必须在隐蔽工程验收合格后进行,过渡段范围的原地面处理应符合地基处理的有关规定。
(2)过渡段的级配碎石应分层填筑压实,每层压实厚度不宜小于375px,具体的摊铺厚度及碾压遍数应按工艺试验确定的工艺参数进行控制,每个压实层路拱坡面应符合要求并无积水。
(3)过渡段的级配碎石填层应与相邻的路堤及锥体同时施工,并将过渡段与连接路堤的碾压面按大致相同的水平分层高度同步填筑并均匀压实。在填筑压实过程中,应保证桥台、横向结构物稳定并无损伤。过渡段地基采用CFG桩、桩网等加固时。宜先进行CFG桩、桩网等施工,再进行桥涵桩基施工。
(4)过渡段排水要求,过渡段施工前,应根据场地情况采取相应的防排水措施;过渡段台背回填料表面按设计要求采取措施防止地表水渗入;过渡段台背与回填料之间按设计要求设置防排水层;过渡段级配碎石填料与相邻路堤填料之间的反滤层按设计要求进行施工;过渡段坡脚两侧、路堤底部的纵横向排水措施应符合设计要求。
2.3 施工方法及工艺
2.3.1 路堤与桥台过渡段

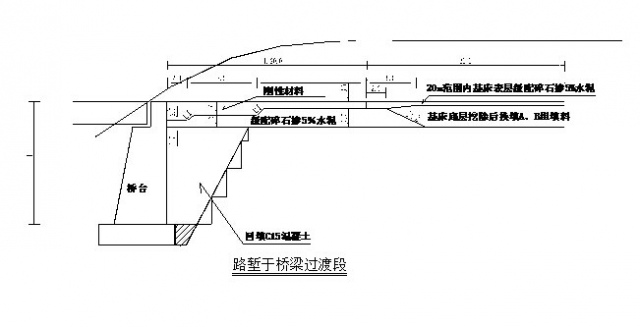

(1)施工方法。填方桥台台尾设计采用二次过渡方式,即在台后设水泥稳定级配碎石和级配碎石过渡段,另加设钢筋混凝土搭板。过渡段路堤应与桥台锥体和相邻路堤同步填筑,根据施工图纸制定施工工艺和控制措施,制定出详细的作业指导书和相应的质量检查、监督管理制度,并通过现场碾压试验确定完善的施工工艺及处理措施。水泥稳定级配碎石在拌和站集中拌和,用自卸汽车运输,推土机配合平地机摊铺,重型碾压设备及小型振动压实设备进行碾压,填料的松铺厚度为375px,碾压遍数通过工艺实验确定。路桥过渡段断面示意图见图1.
(2)施工工艺。施工前,做好桥头路基的排水施工,防止水流对填料的浸泡和冲刷。路堤基底原地面平整后,用振动碾压机碾压密实,并使EV2≥60MPa。在桥台及挡墙基础等级达到设计规范允许强度后,及时进行台后过渡段填筑,其压实度要求与一般路基相同。路桥过渡段桥台锥体填筑按水平分层一体同时施工,水泥级配碎石过渡段与路基填筑的相应部位同步施工。
(3)施工要点。施工前,做好桥头路基的排水施工;过渡段路堤应与桥台锥体和相邻路堤同步填筑;在桥台及挡墙基础达到设计及规范允许强度后,及时进行台后过渡段填筑,其压实度要求与一般路基相同;过渡段路基应与其连接的路堤为一整体同时施工,并将过渡段与其连接路堤的碾压面,按大致相同的高度进行填筑;特殊路桥过渡段台阶处必须沿台阶进行横向碾压。
(4)注意事项。路桥过渡段施工前,排干桥台基坑内积水,基坑地面以下部分回填C15混凝土,保证基坑底部与侧壁之间密实、无虚土;桥台与路基结合部设厚0.15m带排水槽的渗水墙,渗水墙采用无砂混凝土块砌筑,其底部设横向排水管,将渗流水横向排出路基外;路桥过渡段每层填筑要严格按设计要求施工作业,控制好级配碎石的配合及填料厚度,填筑层均设人字形排水坡;台背后2m范围内禁止大型振动机械驶入,避免其对桥台造成挤压。
图一
2.3.2 路堑与桥台过渡段

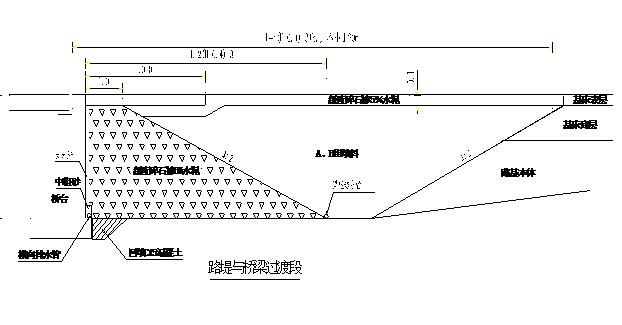

(1)施工方法。路堑地段桥路过渡段采用刚性材料(C15混凝土或级配碎石掺8%水泥),与级配碎石渐变过渡,长度不小于20m,桥台基坑采用C15混凝土回填。过渡段的C15混凝土厚度0.7~2.0m,呈台阶状渐变,同时在混凝土下方换填水泥稳定级配碎石(掺加5%水泥,分层厚度为0.15m)。基底设置符合防排水板,两侧分别设置纵向盲沟,地下水引出至桥台前。在过渡段以外20m范围内的基床表层级配碎石掺加5%水泥,厚度在5m范围内由0.7m渐变为0.4m,与一般路堑顺接。路桥台台尾为硬质岩路堑时,桥台基坑采用C15混凝土呈台阶状回填,回填面与路基面等高,可以不单独设置过渡段。路桥过渡段断面示意图见图2.
(2)施工工艺。施工前,做好桥头路基的排水施工,防止水流对填料的浸泡和冲刷。路基基底原地面平整后,用振动碾压机碾压密实,并使EV2≥60MPa。在桥台及挡墙基础等级达到设计规范允许强度后,及时进行台后过渡段填筑,水泥级配碎石过渡段与路基填筑的相应部位同步施工。
(3)施工要点。施工前,做好桥头路基的排水施工;在桥台及挡墙基础达到设计及规范允许强度后,及时进行台后过渡段填筑,其压实度要求与一般路基相同;过渡段路基应与其连接的路基为一整体同时施工。
(4)注意事项。路桥过渡段施工前,排干桥台基坑内积水,基坑地面以下部分回填C15混凝土,保证基坑底部与侧壁之间密实、无虚土;基底设置复合防排水板,两侧分别设置纵向盲沟,将地下水引排至桥台前;路桥过渡段每层填筑要严格按设计要求施工作业,填筑层均设人字形排水坡;台背后2m范围内禁止大型振动机械驶入,避免其对桥台造成挤压。
图二
2.3.3 半填半挖路基过渡段

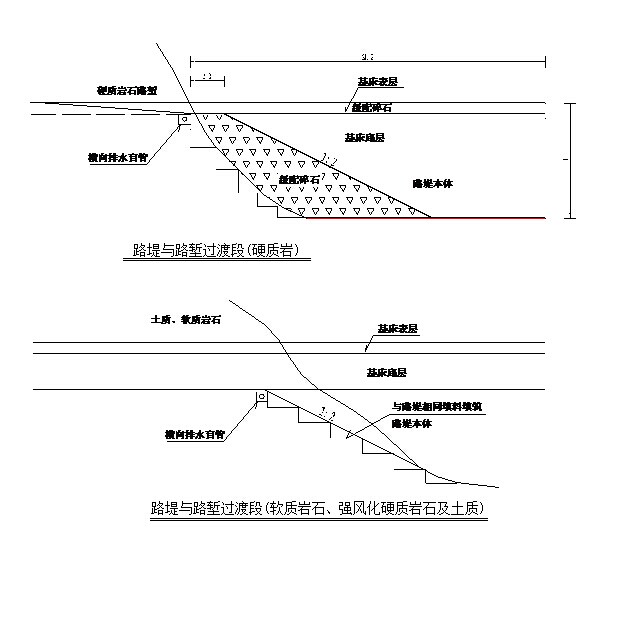

(1)施工方法。路堤与硬质岩路堑连接处设置级配碎石过渡段。过渡段20m内基床表层级配碎石掺加5%水泥,基床表层一下采用水泥稳定级配碎石(掺加5%水泥,分层厚度3.75px)分层填筑。路堤与与软质岩石、强风化硬质岩石及土质路堑连接处设置填料过渡段。过渡段采用横向挖台阶,回填与路提相同填料设置,路堤与路堑过渡段的台阶高度为0.6m,并在台阶顶部设置横向排水盲管。横向过渡段如图3。
半填半挖路基和不同岩土组合路基施工时,应按以下方法进行①路堑土方施工由机械开挖为主,人工按设计要求开挖连接处台阶;②路堑弃碴采用挖掘机配合自卸车汽车施工,路堤分层填筑采用装载机配合自卸汽车运输填料,推土机摊铺,人工配合平地机精细平整,振动碾压密实;③路堤路堑排水及防护工程紧跟填筑作业施工,采用人工挂线砌筑,保证路基基床不受雨水冲刷。
(2)施工工艺。人工配合机械进行路堑开挖及边坡整形,并根据路堑开挖高度随时修筑临时排水沟,进行路基基床清理整形并碾压至设计要求,随后人工开挖连接台阶。路基基床分层填筑碾压,每层填筑按要求做好4%横坡,填筑完成后进行基床表层施工,随后进行路基填筑砌筑防护和排水工程。
(3)施工要点。挖除换填地基土底部下面为土质路基时应进行冲击压实,在软弱底层时应进行稳定、变形分析;挖除换填地基土的底部应设向外倾斜4%的横向排水坡;台阶连接处采取沿台阶纵向碾压,大型机械不方便施工处采用小型振动机施工。
(4)注意事项。路基排水和防护紧跟路基填筑进行,防止雨水冲刷;分层填筑过程中按照设计要求做好路基横坡方便表层排水;路堑防护应紧跟路堑开挖进行。
图三
2.3.4 路基与涵洞过渡段
采用级配碎石填筑,基床表层级配碎石内掺入5%水泥。
2.3.5 路堑与隧道过渡段
土质及软质岩路堑与隧道连接处,在路堑基床范围内设置过渡段,采用刚性材料(C15混凝土或级配碎石掺8%水泥)与级配碎石渐变过渡,长度不小于20m,过渡段的刚性材料厚度为0.7~2.0m,呈台阶状渐变,同时在混凝土下方换填水泥稳定级配碎石(掺加5%水泥,分层厚度375px),基底设置复合防排水板,两侧分别设置纵向盲沟,地下水排入路基地段。
2.3.6 桥隧之间段路基过渡段
靠桥梁或隧道端路基20m范围内设置C15混凝土刚性过渡段,路堤地段厚度为2.0m,硬质岩路堑地段0.7m厚。混凝土下用水泥稳定级配碎石填筑(掺加5%水泥)。
2.4 施工方法及工艺
过渡段的施工要根据施工图纸制定施工工艺和控制措施进行,制定出详细的技术交底和相应的质量检查、监督管理制度,并通过现场碾压实验确定完善的施工工艺及处理措施。
(1)各类过渡段的质量控制要点;施工工艺、机具设备、层厚控制、填料质量及均匀性控制、边坡平顺及压实控制、沉降观测、检测频次与数量。
(2)质量控制措施;过渡段路堤的填筑工艺应通过现场碾压试验确定,采用的填料种类及原材料质量应符合设计要求,级配碎石选料标准应满足材料的规格、材质和级配的有关规定;横向结构物两端的过渡段填筑必须对称进行,并应与相邻路堤同步施工;过渡段靠近桥台、涵洞等建筑物的部位分层填筑,采用小型振动机压实机具碾压,各种试验、检测设备应计量检定合格,测试数据应真是可靠,严格按现场碾压试验确定的工艺、方法施工,不得违规;从事试验、检测技术人员具有上岗证,具备熟练的专业知识。
3、 过渡段施工控制及质量检测
3.1 施工控制
(1)层厚控制。对压路机碾压部位每层最大压实厚度不宜超750px,最小压实厚度不宜小于375px,具体厚度参照试验结果,小型机具压实部位每层松铺厚度控制在15~500px。在桥台背部及横向结构物墙身的左、中、右用红油漆分层松铺厚度和填层序号。
(2)填料平整及均匀性控制。基床表层以下部分采用推土机粗平,平地机精平,靠近结构物由人工配合进行局部处理,确保层厚及拌和料均匀。表层与区间表层作为一整体施工。
(3)边坡平顺及压实控制。非绿化区边坡压实采用夯实设备进行边坡压实,设计有绿化要求的坡面采用人工夯拍与种植植被相结合的方法。过渡段与路堤、路堑边坡连接处顺接采用人工挂线精细顺接,过渡段本题填筑局部不利于机械操作地段也应采用人工挂线精细刷坡。
3.2 施工控制
3.2.1 过渡段基底处理
(1)过渡段基底处理应按设计要求与桥台、横向结构物、相邻路堤的基底处理同时进行,路堤高度H<3.0m的路堤,原地面处理应符合《客运专线路基工程质量验收暂行标准》第8.1.6条的有关规定。H>3.0m时,过渡段基底原地面平整后,用振动碾压机碾压密实,地基系数K30≥60MPa/m;检验数量;每个过渡段抽样检验压实系数K(或孔隙率n),距路基边线1m处左右各1点,抽样检验地基系数K30,路路基边线2m处一点,路基中间1点;检验方法:按《铁路工程土工试验规程》(TB10102)规定的试验方法检验。
(2)路堤与路堑过渡段按设计沿着原地面纵向开挖,开挖坡面的纵向坡度及台阶开挖应符合设计要求;检验数量:每个过渡段抽样检验3点;检验方法:观察和尺量。
3.2.2 过渡段基坑回填检测
(1)基坑采用混凝土回填时,回填材料和混凝土强度等级应符合设计要求;检验数量:每个基坑抽样检验2组;检验方法:在浇筑地点抽样成型混凝土试件进行标准养护,并进行28d抗压强度试验。
(2)基坑采用碎石回填时,应分层回填,并采用小型振动机械压实,其压实质量应符合设计要求;检验数量:每个基坑抽样检验2点;检验方法:动力触探试验。
(3)基坑回填顶面高程的允许偏差为±50mm;检验数量:每个基坑抽样检验2点;检验方法:水准仪测量。
3.2.3 基床表层以下过渡段级配碎石填层检测
(1)过渡段级配碎石填料粒径、级配及质量应符合设计要求;检验数量;每2000m3抽检一次颗粒级配,颗粒密度,针状、片状颗粒含量,黏土团及有机物含量;检验方法:在料场抽样进行室内试验,并在每层的填筑过程中目测检查级配有无明显变化。
(2)级配碎石中掺入水泥的品种、规格及质量应符合设计要求;检验数量;同一产地、品种、规格、批号的水泥,每200t为一批,不足200t的也按一批计算,每批抽样检验一组;检验方法:检查产品合格证、出厂检验报告并进行有关项目的试验。
(3)基床表层以下过渡段级配碎石填层的压实质量应采用地基系数K30、动态变形模量Evd和孔隙率η三项指标控制;检验数量:每压实层抽样检验孔隙率η各3点,其中距路基两侧填筑级配碎石边线1m处左右各1点、路基中部1点,每填高约750px抽样检验动态变形模量Evd3点,其中1点必须靠近桥台和横向结构物边缘处,每填高约1500px抽样检验地基系数K30、动态变形模量Evd2点,其中距离路基两侧填筑级配碎石边线2m处1点、路基中部1点,按抽样数量的20%平行检验动态变形模量Evd和孔隙率η,每个过渡段不少于2点;检验方法:按《铁路工程土工试验规程》(TB10102)及有关试验方法的规定检测。
(4)在填筑压实过程中,应保证桥台、横向结构物稳定、无损伤;检验数量:全部检验;检验方法:观察。
(5)填料应分层压实,采用大型压路机械碾压时,每层的最大压实厚度不宜超过750px,最小压实厚度不宜小于375px,采用小型振动压实设备碾压时,填料的虚铺厚度不应大于500px,具体的摊铺厚度及碾压遍数应按工艺试验确定并由监理单位确认的工艺参数进行控制,每压实层应平整无积水现象;检验数量:抽样检验6处(左、中、右各2处);检验方法:观察和尺量。
(6)级配碎石中水泥掺加剂量允许偏差为试验配合比0~1.0%;检验数量:每过渡段每填高约2250px抽样检验3处(左、中、右各1处);检验方法:滴定法检测。
(7)过渡段的允许偏差、检验数量及检验方法应符表1的规定。
(8)基床表层以下级配碎石填层的允许偏差、检验数量及检验方法应符合表2的规定。
3.2.4 基床表层以下过渡段两侧及锥体填涂检测
(1)基床表层以下过渡段两侧及锥体填料应符合设计要求,其检验应符合《铁路客运专线路基质量验收暂行标准》第5.2.1条的规定。
(2)基床以下过渡段两侧及锥体填筑压实质量应符合设计要求,基床底层过渡段两侧及锥体填筑压实质量应符合设计要求;检验数量:基床以下每压实层抽样检验压实系数K(或孔隙率η)3点,基床底层每压实层抽样检验压实系数K(或孔隙率η)3点;检验方法:按《铁路工程土工试验规程》(TB10102)规定的试验方法检验。
(3)在填筑压实过程中,应保证桥台、横向结构物稳定、无损伤;检验数量;全部检验;检验方法:观察。
(4)基床表层以下过渡段两侧、相邻路基及锥体填土与过渡段级配碎石间应符合D15<4d85的要求;检验数量:每个过渡段检验1组;检验方法:筛分试验。
(5)过渡段两侧填土横坡、平整度的允许偏差应符合设计要求。
3.2.5 基床表层以下过渡段填层
(1)填料填筑过渡段填料的检验应符合设计要求。
(2)填料填筑过渡段填料压实质量应符合设计要求。
(3)填料应分层压实。采用大型压路机碾压时,每层的最大压实厚度不宜超过875px,最小压实厚度不宜小于250px,具体的摊铺厚度及碾压遍数应按工艺试验确定并由监理单位确认的工艺参数进行控制,每压实层应平整无积水现象;检验数来那个:抽样检验6处(左、中、右各2处);检验方法:观察和尺量。
(4)填料填筑过渡段填筑的允许偏差、检验数量及检验方法应符合设计要求。
