预制场现有8槽底板,每槽底板长106.20米,平均每天可预制20米板梁5片。工程总量:20米板梁112片。 计划生产天数为25天。 2012-08-21
-
中桥中心桩号为K120+513~K120+563,桥孔为2×16m预应力砼简支空心板,桥长50m,本桥位于平曲线(R=1500m)的圆曲线上。 2012-08-21
-
实行测量放样复核制,测量放样完成后报监理部门复测,合格后方可进入下道工序施工,并做好测量放样复核记录单,以便复核。 2012-08-21
-
上部结构3跨预制空心板梁,第一跨和第三跨均为16m空心板梁,第二跨为25m空心板梁、横跨既有铁路。 2012-08-21
-
主要工程数量:C30混凝土1564.37m3;Ⅰ级钢筋:6479.8Kg;Ⅱ级钢筋:139007Kg;挖基土方849.6 m3。 2012-08-21
-

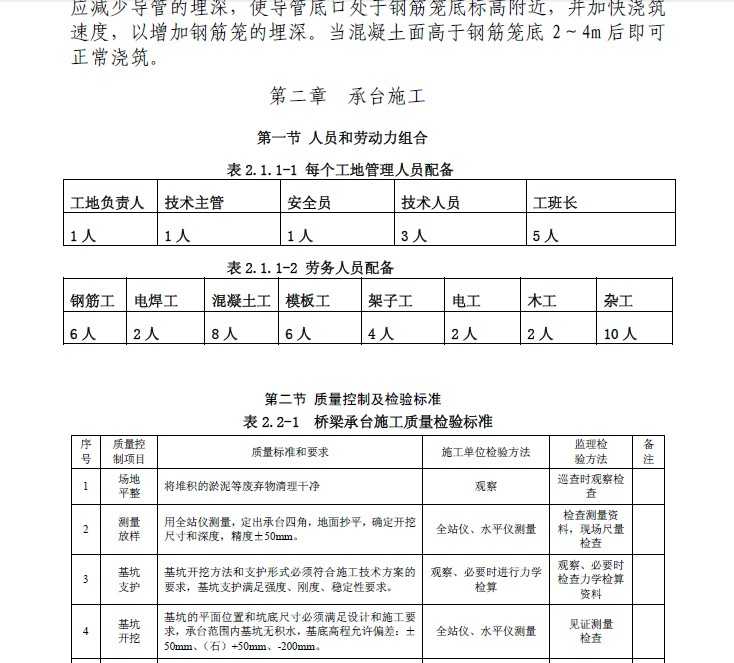

本工程修筑范围为N5+402-N5+899.641,累计承台17个,承台采用C35混凝土,下设10cm C15素混凝土垫层。 2012-08-21
-
制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑士方开挖图, 确定开挖路线、基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点。 2012-08-21
-
桥址地势比较平坦,植被茂密;均为农田、水塘、村庄、旱地、经济林。农田主要种植水稻、玉米、西瓜等。 2012-08-21
-
本桥平面位于直线上,纵断面位于R=2000m的竖曲线上,最大冻结深度1.89m。 2012-08-21
-
P65承台截面尺寸左幅2806×540 cm、右幅 2500×540cm(图2.1-4)P66~P68单幅设置两个承台、P69、P70单幅设置一个承台,承台尺寸长均为7.8m、宽均为5.5m,厚度2.5m 2012-08-21
-
T梁中心梁高2.00米,梁肋间距2.5米,行车道板中板预制宽度1.8米,湿接缝宽度0.7米,边梁预制宽度为整体式路基2.05米,分离式路基2.175米。30米T梁合计410片。 2012-08-21
-
本预制场要预制的空心板:25m板梁68片,20m板梁133片,16m板梁58片,13m板梁84片,累计343片。 2012-08-21
-
混凝土运输使用龙门吊掉料斗运输,振捣采用“50型”插入式振捣器振捣。以确保混凝土捣固充实,并不扰动预应力钢筋。移梁通过两台30吨龙门吊,实现垂直及水平移梁。 2012-08-21
-
16米空心板中梁砼8.97m3、边梁砼9.83m3;20米空心板中梁砼12.27m3、边梁砼13.3m3。 2012-08-21
-
桥梁支座设计采用普通板式橡胶支座GJZ及四氟板式橡胶支座GJZF规格详见设计图。临时支座采用硫磺砂浆,施工中可根据施工经验采用其它的可靠方法做临时支座。 2012-08-21
-
公称直径12.70mm,张拉控制应力为1339Mpa,单根钢绞线张拉控制力为132.17Kn,一块中板张拉控制力为1718.21KN,一块边板的张拉控制应力为1850.38KN。 2012-08-21
-
施工生产用水就近从河道取水生活用水采用打井取水的方法解决。 2012-08-21
-
钢筋绑扎方案:在每个制梁台座边设有钢筋绑扎胎卡具。梁体和桥面钢筋可预先在胎卡具上人工绑扎,再利用40吨龙门吊吊装到台座上进行安装,加速了预制速度。 2012-08-21
-
高速公路第十合同段长4.44km,为分离式路基。地质公园分离立交右线中心桩号为K40+200,共计3孔,桥梁全长43.08m,交角900; 2012-08-21
-
本工程共9座桥,其中2座为预应力混凝土空心板桥即K5+829中桥60片;K6+795中桥80片,则空心板共140片。 2012-08-21
